防水板鋪設及焊接要求
1技術要求
①防水板鋪設應超前二次襯砌施工1~2襯砌施工段長度,并設臨時擋板防止機械損傷和電火花灼傷防水板,同時與開挖掌子面應保持一定的安全距離。
②對于初期支護為鋼纖維混凝土的,防水板鋪設前應補噴一層水泥沙漿保護層,以保護防水板。
③鋪設前進行放樣,彈出標準線進行試鋪后確定防水板一環的尺寸,盡量減少接頭。
④防水板采用環向鋪設,從拱部向兩側邊墻展鋪,下部防水板應壓住上部防水板,松緊應適度并留有余量(一般實鋪長度與弧長的比值為10:8),保證防水板全部面積均能抵到圍巖。
⑤分段鋪設的卷材的邊緣部位預留至少60cm的搭接余量并且對預留部分邊緣部位進行有效的保護。
⑥附屬洞室處鋪設防水板時,先按照附屬洞室的大小和形狀加工防水板,并與邊墻防水板焊接成一個整體。
⑦三層以上的塑料防水板的搭接形式必須是T形接頭。
⑧兩幅防水板的搭接寬度不應小于150mm。
①對于設計為分離式的防水板,可用熱風焊槍或熱合器,使其防水板融化與塑料墊圈粘結牢固。
②對于設計為復合式的防水板,則按設計要求(一般拱部0.5~0.8m,邊墻0.8~1.0m,底部1~1.5 m)在鋪設基面打設膨脹錨栓,采用懸吊法牢固固定,膨脹錨栓帽宜采用圓弧形,錨栓頂面離噴射混凝土面距離不大于3mm。
③在凸凹較大的基面上,在斷面變化處增加固定點,保證其與混凝土表面密貼。
3防水板搭接
(冷粘法不說了,就是膠粘,用于pvc和橡膠,基本不用了)
①焊接時,接縫處必須擦洗干凈,且焊縫接頭應平整,不得有氣泡折皺及空隙。
②防水板之間的搭接縫應采用雙焊縫、調溫、調速熱楔式功能的自動爬行式熱合機熱熔焊接,細部處理或修補采用手持焊槍。
③開始焊接前,應用小塊塑料片上試焊,以掌握焊接溫度和焊接速度。
④單條焊縫的有效焊接寬度不應小于15mm(鐵路規范)。

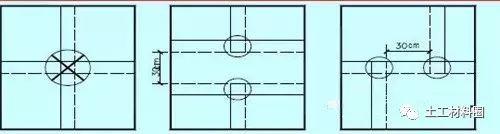

防水板搭接焊縫示意圖
⑤在焊縫搭接的部位焊縫必須錯開,不允許有三層以上的接縫重疊。焊縫搭接處必須用刀刮成緩角后拼接,使其不出現錯臺。
⑥防水板縱向搭接與環向搭接處,除按正常施工外,應再覆蓋一層同類材料的防水板材,用熱焊焊接。
⑦焊縫應無漏焊、假焊烤焦、焊穿、外露的固定點等現象,若有應予補焊,且用塑料片覆蓋焊接。
4防水板焊縫施工質量檢查
①目測及尺量檢查:公路隧道設計規范和地下工程規范是搭接10cm,高鐵技術指南說搭接15cm。
②充氣檢查:將5號注射針與壓力表相接,用打氣筒進行充氣,當壓力表達到0.25MPa時停止充氣,保持15min,壓力下降在10%以內,說明焊縫合格;如壓力下降過快,說明焊縫不嚴。用肥皂水涂在焊縫上,有氣泡的地方重新補焊,直到不漏氣為止。
